中海达SLAM RTK V6应用:浙江某隧道超欠挖数字化检测



项目背景

在隧道施工中,超欠挖导致的轮廓不平整是影响结构安全与成本控制的核心难题。它不仅造成混凝土超耗,更会破坏围岩应力平衡——凸起部位应力集中易引发局部垮塌,凹陷区域则削弱支护稳定性,长期威胁整体安全。

某大型国有交通施工企业(具备公路工程特级资质)在浙江某隧道项目中,亟需一套高效、精准、安全的超欠挖检测方案,以替代传统人工测量,实现施工过程的数字化管控。


隧道施工现场


客户痛点

测量效率瓶颈突出
传统方法依赖多人配合、逐点采集,单次测量耗时长达数小时,无法适应隧道掘进快速、连续的节奏,成为制约施工进度的关键瓶颈。

数据质量与完整性不足
点状或线状测量覆盖面有限,难以真实反映隧道整体轮廓,易遗漏关键部位的超欠挖隐患;且隧道内昏暗、粉尘等环境因素,进一步降低了人工测量的数据稳定性和可信度。

高成本技术方案难以普及
虽然架站式三维激光扫描精度较高,但设备昂贵、操作复杂,且后期数据拼接过程易引入误差,整体性价比低,无法在常规项目中大规模应用。

数据孤岛阻碍数字化管理
测量数据格式与BIM、CAD等设计及管理平台不兼容,导致信息无法流畅传递,难以实现施工全过程的数字化追溯、分析与协同。

客户需求

为实现隧道施工的精准管控,我们期望新解决方案能满足以下三个层面的关键需求:

采集层面:高效全面
具备快速、高精度的三维扫描能力,能一次获取隧道完整轮廓的点云数据,无盲区、无遗漏,为质量判断提供扎实依据。

分析层面:智能直观
通过专业软件平台,能自动、快速完成超欠挖计算与分析,一键生成规范、可视化的报告与图表,提升决策效率。

应用层面:无缝流转
测量数据及分析结果需具备良好的系统兼容性,能直接对接BIM、CAD设计软件及数据管理平台,打通从采集、分析到应用、归档的全数字化链路,支撑跨部门协作与长效质量管理。

方案&实施

基于客户需求,引入中海达2025年最新SLAM RTK V6设备,结合SLAM与RTK技术,在无信号隧道内实现厘米级精度扫描,配合专业软件Hi-LiDAR,形成完整数据闭环。

实施步骤:

快速启动:设备自检后开启SLAM模式,30秒内进入作业状态;

手持扫描:沿隧道行进扫描,通过实时点云预览功能确保无遗漏、无变形;

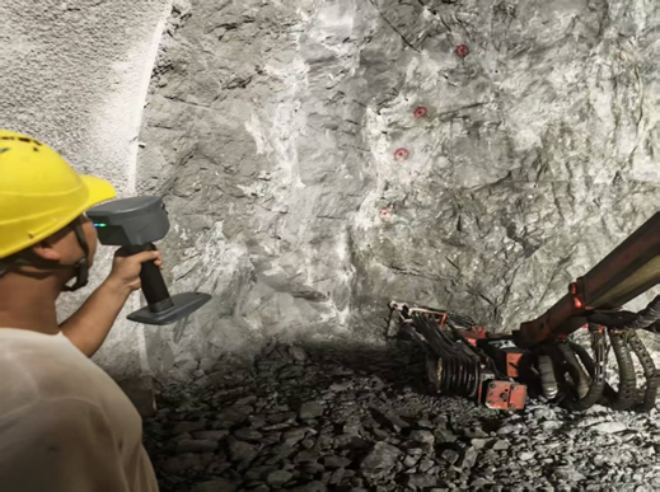

控制点纠正:利用Hi-LiDAR软件进行点云定向与精度校验;

断面生成:自动从点云提取隧道断面,支持手动编辑以消除杂物干扰;

对比分析:实测断面与设计断面比对,自动计算超欠挖,生成CAD图件与Excel/PDF报表;

数据上传:成果一键上传至客户端服务器,支持后续数字化管理。

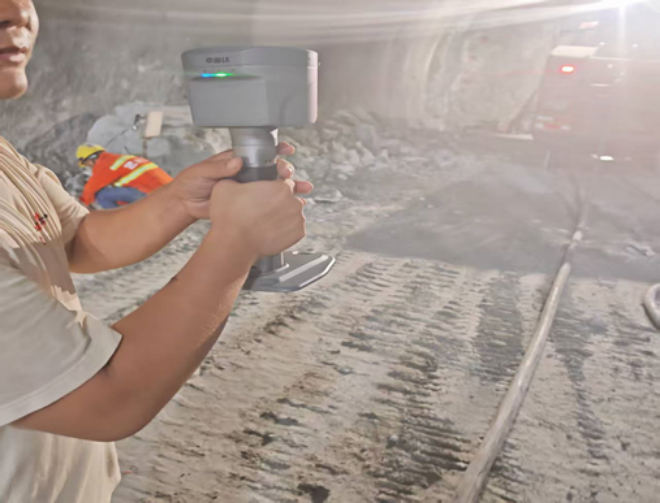

非接触式测量

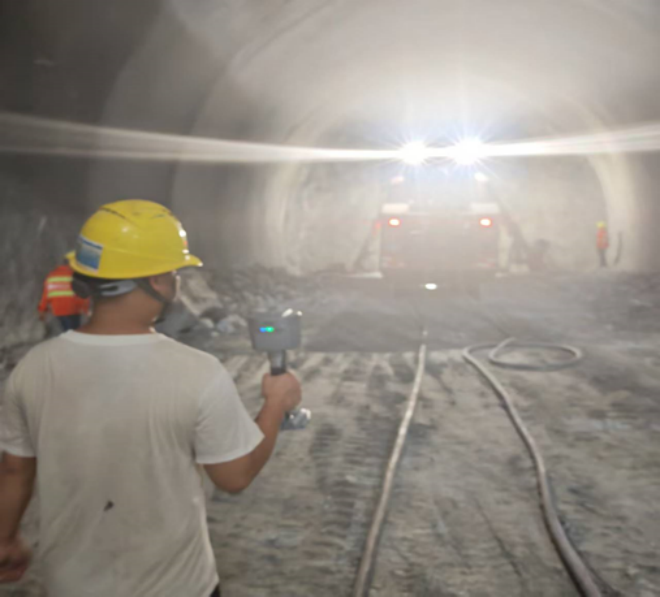

非接触式测量

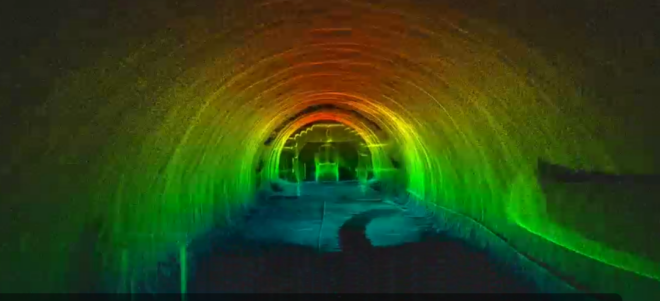

点云成果

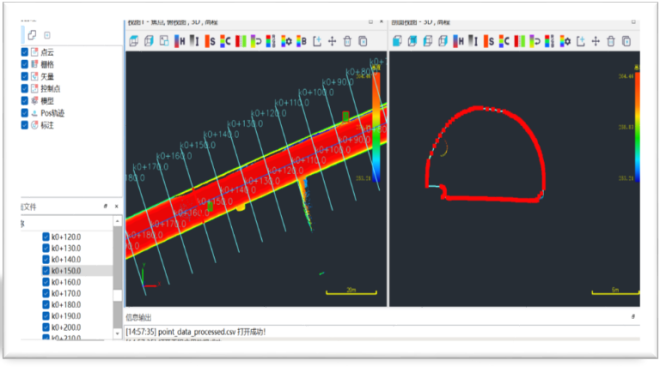

断面生成和编辑

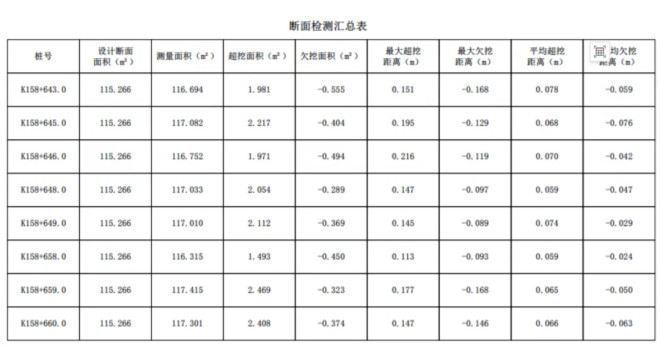

超欠挖图件成果-CAD格式


超欠挖报表成果-PDF格式


关键注意事项(现场经验总结)

扫描时实时查看点云,发现空洞及时补扫;

控制点应坚固、易识别、分布均匀,扫描时适当拉近距离提升分辨率;

利用软件对人员、车辆、粉尘等噪点进行预处理;

断面生成后需先检查精度,必要时编辑调整,再进行分析。

应用成效通过本项目实践,中海达SLAM RTK-V6在以下方面实现显著突破:

效率提升:测量时间从数小时缩短至分钟级,实现“所见即所测”;

精度可靠:整体精度优于±1cm,点云细节清晰,支撑精细施工;

适应性强:在无信号、特征少的环境下稳定工作,通过控制点获取绝对坐标;

安全覆盖:非接触测量保障人员安全,同时实现隧道全断面数字化复现;

智能闭环:自动分析、一键输出,打通从采集到管理的数字化链路。

成效&总结

通过本项目实践,中海达SLAM RTK V6在以下方面实现显著突破:

效率提升:测量时间从数小时缩短至分钟级,实现“所见即所测”;

精度可靠:整体精度优于±1cm,点云细节清晰,支撑精细施工;

适应性强:在无信号、特征少的环境下稳定工作,通过控制点获取绝对坐标;

安全覆盖:非接触测量保障人员安全,同时实现隧道全断面数字化复现;

智能闭环:自动分析、一键输出,打通从采集到管理的数字化链路。

中海达SLAM RTK V6以“高效采集—智能处理—数据贯通”的全流程能力,系统性解决了隧道超欠挖检测的传统难题,为施工质量控制与数字化转型提供了可靠的技术支撑,具备显著的工程推广价值与应用前景。
